처음 검사 날을 맞았을 때, 솔직히 이건 예상 밖이었습니다. 그냥 확인 절차 정도로 생각했는데, 현장 분위기가 완전히 달랐습니다. 22년을 조선소에서 일하며 깨달은 건, 검사는 우리를 걸러내는 시험이 아니라 배를 완성하는 마지막 관문이라는 것입니다. 선급 검사관, 선주 감독관, 내부 품질팀이 만나는 그 날은, 평범한 작업일과는 전혀 다른 공기가 흐릅니다.

검사 날의 긴장감 — 세 개의 눈이 현장을 본다
저도 처음엔 검사 날을 그냥 '윗사람들이 오는 날' 정도로 여겼습니다. 그런데 일을 쌓아가면서 그 무게감이 달리 느껴지기 시작했습니다. 바닥이 평소보다 유독 깨끗하고, 고참들이 아침부터 서류 뭉치를 들고 다니는 그 날은, 배 한 척이 바다로 나갈 자격을 심사받는 날이기 때문입니다.
조선소의 검사는 크게 세 주체가 참여합니다. 첫 번째는 선급(Classification Society)으로, 국제적인 선박 기술 기준을 적용해 구조적 안전을 확인하는 독립 기관입니다. 세계적으로는 Lloyd's Register, DNV, ABS 같은 곳이 있고, 국내에는 한국선급(KR)이 대표적입니다(출처: 한국선급(KR)). 두 번째는 선주 측 감독관(Owner's Surveyor)으로, 발주자의 눈으로 계약 스펙이 제대로 이행되는지를 살핍니다. 세 번째는 조선소 내부 품질팀(QC, Quality Control)입니다. 쉽게 말해 자체 검수 조직으로, 외부 검사관이 오기 전 문제를 먼저 걸러내는 역할을 합니다.
이 세 눈이 각자 다른 각도로 배를 들여다봅니다. 선급은 기준 적합성을, 선주는 사양 일치를, 내부 QC는 공정 완결성을 봅니다. 서로 다른 곳을 보는 것 같지만, 결국 목표는 하나입니다. 안전하게 바다로 나갈 수 있는 배. 제 경험상 이 세 시각이 충돌하는 것처럼 보이는 순간이 오히려 품질을 끌어올리는 계기가 됐습니다.
- 선급(Classification Society): 국제 기술 기준 적합성 검사
- 선주 감독관(Owner's Surveyor): 계약 스펙 이행 여부 확인
- 내부 QC(Quality Control): 외부 검사 전 자체 품질 점검

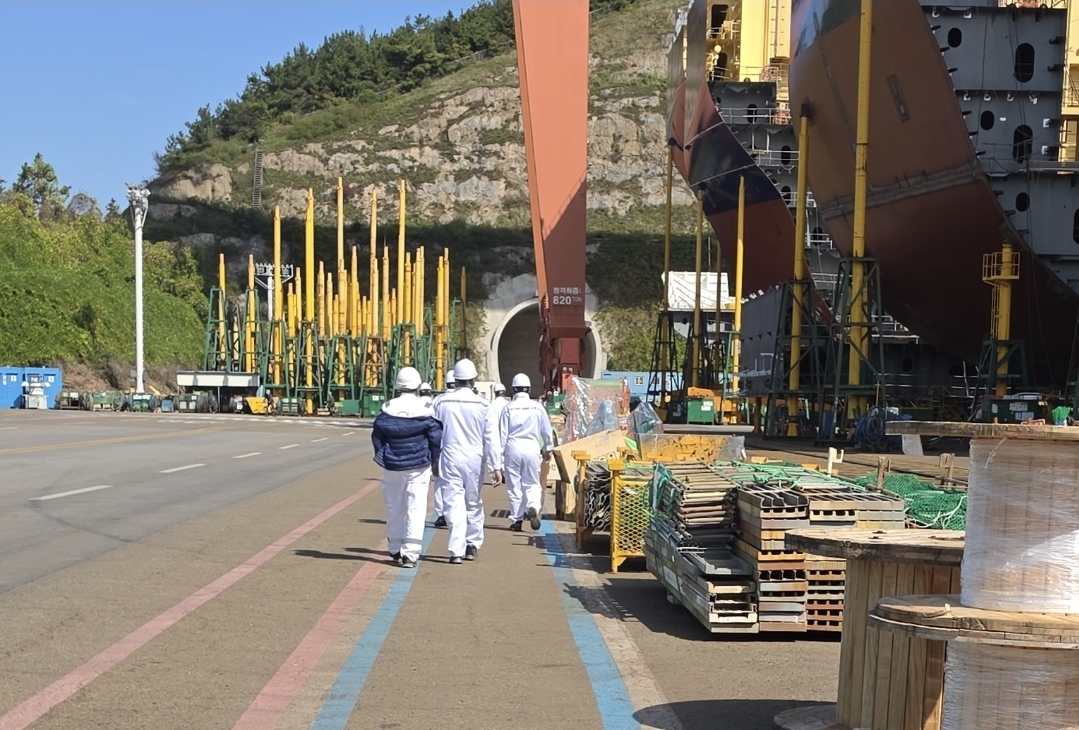

선주감독관,선급 행열
ITP 전략 — 검사 흐름을 먼저 읽는 사람이 이긴다
현장에서 "일 잘한다"는 소리를 듣는 사람이 꼭 손이 빠른 사람은 아니었습니다. 제가 지켜봐온 진짜 베테랑들은 검사의 흐름을 미리 읽는 사람들이었습니다. 그 흐름의 핵심이 바로 ITP(Inspection and Test Plan), 즉 검사 계획서입니다. 여기서 ITP란 어떤 공정에서 누가, 무엇을, 어떤 기준으로 검사하는지를 사전에 정리한 로드맵으로, 프로젝트 시작 전 선급·선주·조선소가 합의해서 만드는 문서입니다.
ITP 안에서 가장 주의해야 할 항목이 홀드 포인트(Hold Point)입니다. 홀드 포인트란 검사관의 서면 승인 없이는 다음 공정으로 절대 넘어갈 수 없는 지점을 의미합니다. 배관을 단열재로 감싸기 전, 선체 블록에 도장을 입히기 전처럼 한번 덮이면 다시 볼 수 없는 구간이 여기에 해당합니다. 제가 직접 겪었는데, 한번은 홀드 포인트 승인 전에 공정을 진행했다가 이미 완료된 도장 작업을 전부 벗겨내야 했습니다. 그 손실은 시간으로도, 비용으로도 컸습니다.
ITP에는 홀드 포인트 외에도 위트니스 포인트(Witness Point)가 있습니다. 위트니스 포인트란 검사관이 참관을 원하면 공정을 잠시 멈추고 기다려야 하지만, 불참 통보가 오면 자체 진행이 가능한 항목입니다. 홀드 포인트보다 유연하지만 그만큼 커뮤니케이션이 중요합니다. 검사관 일정과 제때 맞추지 못하면 공정이 며칠씩 밀리는 일이 생깁니다. 제 경험상 이 두 포인트를 ITP 달력에 미리 표시해두고 관리하느냐 아니냐가 공정 지연의 가장 큰 분기점이었습니다(출처: IMO(국제해사기구)).
펀치리스트 — 마지막 관문을 현명하게 넘는 법
검사가 끝난 뒤 반드시 마주하게 되는 것이 펀치리스트(Punch List)입니다. 펀치리스트란 검사관이 현장을 돌며 발견한 미완성 항목이나 수정이 필요한 결함 사항을 정리한 목록으로, 이 리스트를 모두 해소해야 최종 인도 서류를 받을 수 있습니다. 마치 아파트 입주 전 하자 점검 목록과 비슷한 개념입니다.
펀치리스트를 처음 접하는 분들 중엔 "이게 다 흠집 잡는 거 아니냐"고 생각하는 경우도 있습니다. 저도 초반엔 그런 시각이 없지 않았습니다. 그런데 지금은 다르게 봅니다. 펀치리스트가 쌓이는 구간을 분석해보면, 특정 팀이나 공정에서 반복적으로 같은 문제가 나온다는 걸 알게 됩니다. 이건 그냥 흠집 잡기가 아니라, 그 공정의 구조적 약점을 알려주는 신호입니다.
제가 실무에서 쓰는 방법은 펀치리스트 항목을 심각도에 따라 분류하는 것입니다. 즉각 수정이 필요한 A등급, 인도 전까지 처리하면 되는 B등급, 운항 중 모니터링으로 갈음할 수 있는 C등급으로 나눠 우선순위를 잡습니다. 모든 항목을 동시에 해결하려 달려들면 오히려 혼선이 생깁니다. 등급을 나눠 팀을 배치하고 마감 기한을 구체적으로 못 박는 것이 제 경험상 가장 효율적인 방식이었습니다.
펀치리스트 관리 3원칙
22년 현장을 거치며 제가 직접 써봤는데 효과가 있었던 원칙들을 정리하면 아래와 같습니다.
- 발행 즉시 담당자와 기한을 특정한다 — "나중에 처리"는 없다
- A·B·C 등급으로 나눠 팀 배치와 자원을 분리한다
- 반복 항목은 원인 분석 후 공정 표준에 반영한다
자주 묻는 질문
Q. 홀드 포인트를 어기면 실제로 어떻게 되나요?
A. 제가 직접 겪어봤는데, 최악의 경우 완료된 공정을 전부 뜯어내야 합니다. 도장 작업이나 단열 시공처럼 덮어버리면 안을 볼 수 없는 공정은 선급 또는 선주 측에서 재확인 요청을 하고, 그 승인이 날 때까지 해당 블록 전체 공정이 멈춥니다. 시간 손실과 비용 손실이 동시에 발생하기 때문에, 홀드 포인트는 아무리 공정이 급해도 절대 건너뛰면 안 됩니다.
Q. ITP는 누가 만들고 어디서 받을 수 있나요?
A. ITP는 프로젝트 초반에 조선소 품질팀, 선급, 선주 세 주체가 협의해서 공동으로 만듭니다. 현장 작업자 개인이 별도로 구하거나 수정할 수 있는 문서가 아니고, 담당 QC 엔지니어나 현장 감독을 통해 공유받는 것이 일반적입니다. 처음 투입된 현장이라면 팀장이나 QC 담당자에게 반드시 ITP 사본을 요청하시길 권합니다.
Q. 펀치리스트 항목이 너무 많으면 인도가 지연되나요?
A. 항목 수 자체보다 등급이 중요합니다. A등급처럼 구조 안전이나 계약 핵심 스펙에 관련된 항목이 남아 있으면 인도가 불가능합니다. 반면 B·C등급은 선주와 합의 하에 '조건부 인도(Conditional Delivery)' 형태로 처리하는 경우도 있습니다. 다만 이라고 보는 시각도 있는데, 개인적으로는 조건부 인도는 나중에 클레임으로 돌아오는 경우가 많아 가급적 피하는 게 낫다고 생각합니다.
Q. 선급 검사와 선주 검사, 어느 쪽이 더 까다롭나요?
A. 까다롭다는 기준이 다릅니다. 선급은 국제 규정이 기준이라 기준 자체는 명확하지만 예외가 없습니다. 선주 측은 계약서 스펙이 기준이라 프로젝트마다 편차가 큽니다. 제 경험상 선주 감독관이 까다로운 경우는 대부분 계약 초반에 스펙이 모호하게 작성됐을 때였습니다. 계약 스펙을 처음부터 구체적으로 잡는 것이 나중에 현장 충돌을 줄이는 데 훨씬 효과적입니다.
결론
22년 동안 수백 번의 검사 날을 넘기면서 제가 내린 결론은 하나입니다. 검사는 준비된 현장을 확인하는 절차이지, 허점을 잡아내는 함정이 아니라는 것입니다. 선급, 선주, 내부 QC가 각자의 눈으로 배를 보는 이유는, 어느 하나의 시각만으로는 바다 위에서의 안전을 보장할 수 없기 때문입니다.
ITP의 홀드 포인트를 달력에 미리 표시하고, 펀치리스트를 등급별로 나눠 체계적으로 처리하는 습관이 결국 공정 지연을 막고 현장의 신뢰를 쌓습니다. 검사 날 긴장감을 줄이고 싶다면, 그 긴장감의 원인을 미리 없애는 준비가 답입니다. ITP를 한 번 더 꺼내 홀드 포인트 일정을 확인하는 것부터 시작해보시길 권합니다.
참고: 한국선급(KR) / IMO(국제해사기구) / 22년 조선소 현장 경험
